 █ 中空樓板的施工程序與規範

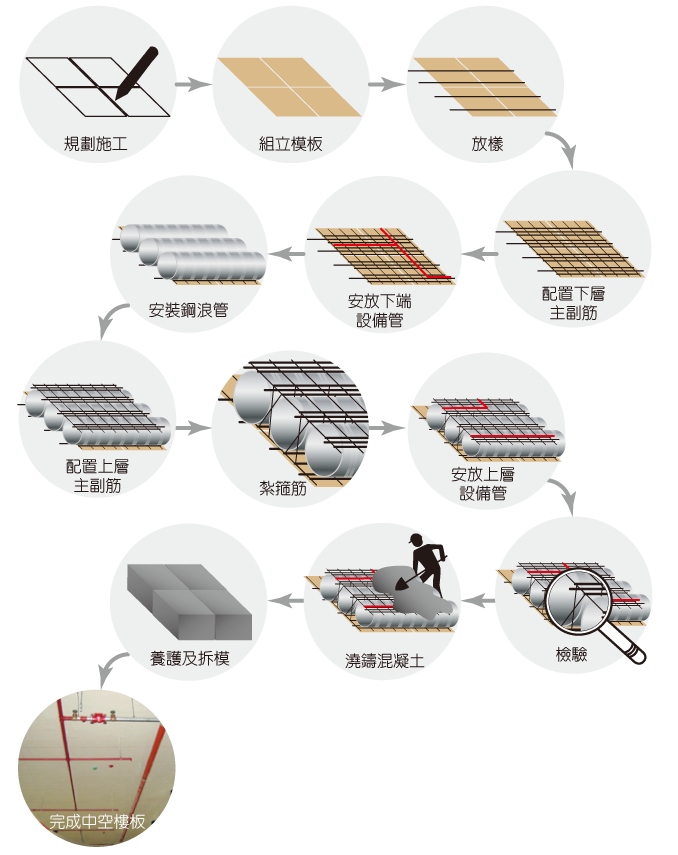

一、模板之準備與組立
三層以上建築物模板最少準備二套半備施工上層時予回撐。中空樓板結構系屬大跨度,均佈苛重較大、模板之構造需牢固,並特別注意以斜撐加強,底模並須依設計預拱。

二、放樣
應確保鋼管及鋼筋的位置 。

三、配置下層主副筋

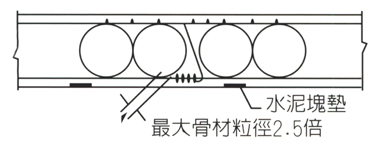

按照設計圖說配置下層主副筋,並以標準之水泥塊墊撐,保持應有之保護層,縱向主筋之間距離符合規範並與中空管保持間距以防產生蜂窩現象。

四、安放下端設備管
如須貫穿工字樑,其位置應于中立軸處,如屬施工上所必 需切斷,應由設計單位指示加設小樑 (sub-beam)支撐之。

五、安裝鋼浪管
將兩端家封蓋之中空管,安放於測定之位置上,並按圖所示施工固定之,以防止中空管上浮。

六、配置上層鋼筋

七、紮箍筋
S型箍筋兩端各有彎鉤固定於上下之主副筋上,使上下鋼筋合為一體。

八、安置上端設備管

九、灌注混凝土

  1. 混凝土強度應符合設計標準、最大骨材粒徑以2cm 左右為佳、坍度16cm~18cm之多漿混凝土為宜以增加工易性
  2. 其他注意事項由本公司技術指導

十、養護及拆模
須在混凝土強度最少達到承受構造物自重及施工載重之 2 倍時始得拆模、拆模工作應由中間位置開始慢慢向外周拆除、避免產生重荷重(impact)導致構造物龜裂,影響安全。

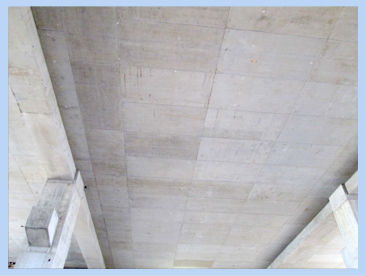

十一、完成中空樓板
中空樓板跨度大、樑柱接頭處及承受中空板載重方向之大樑其鋼筋應確實按造設計要求配置。
